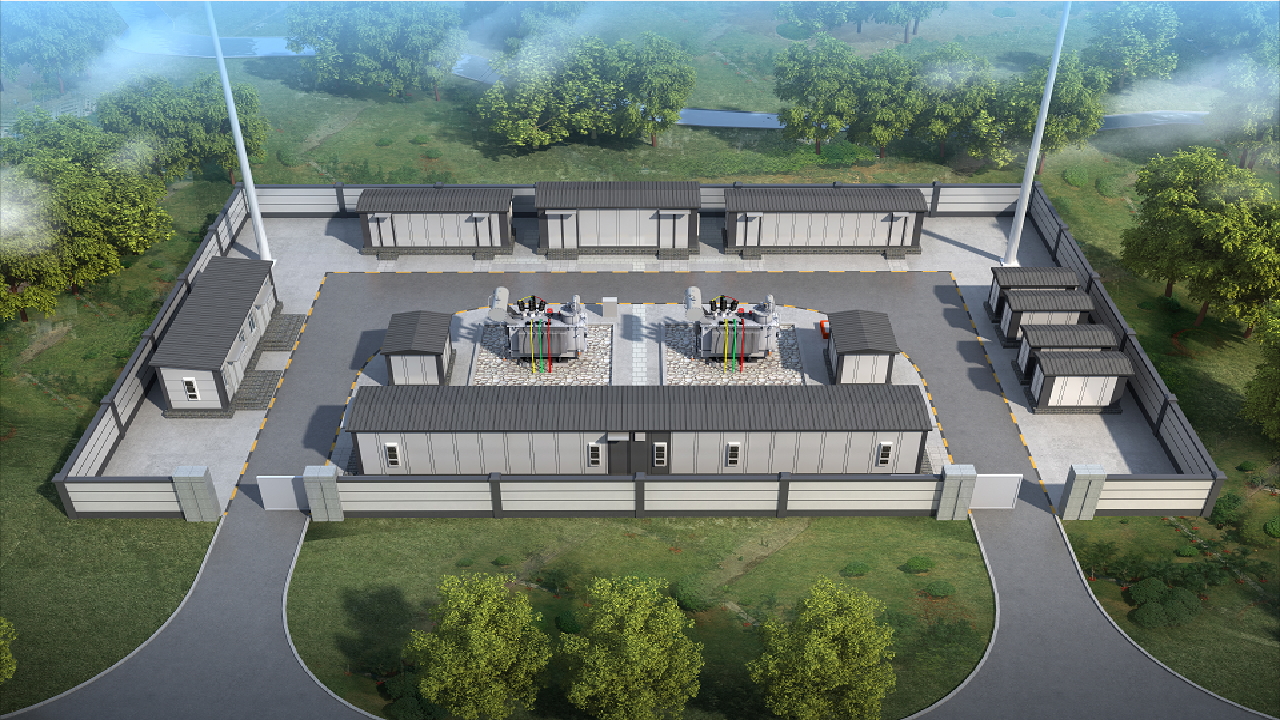

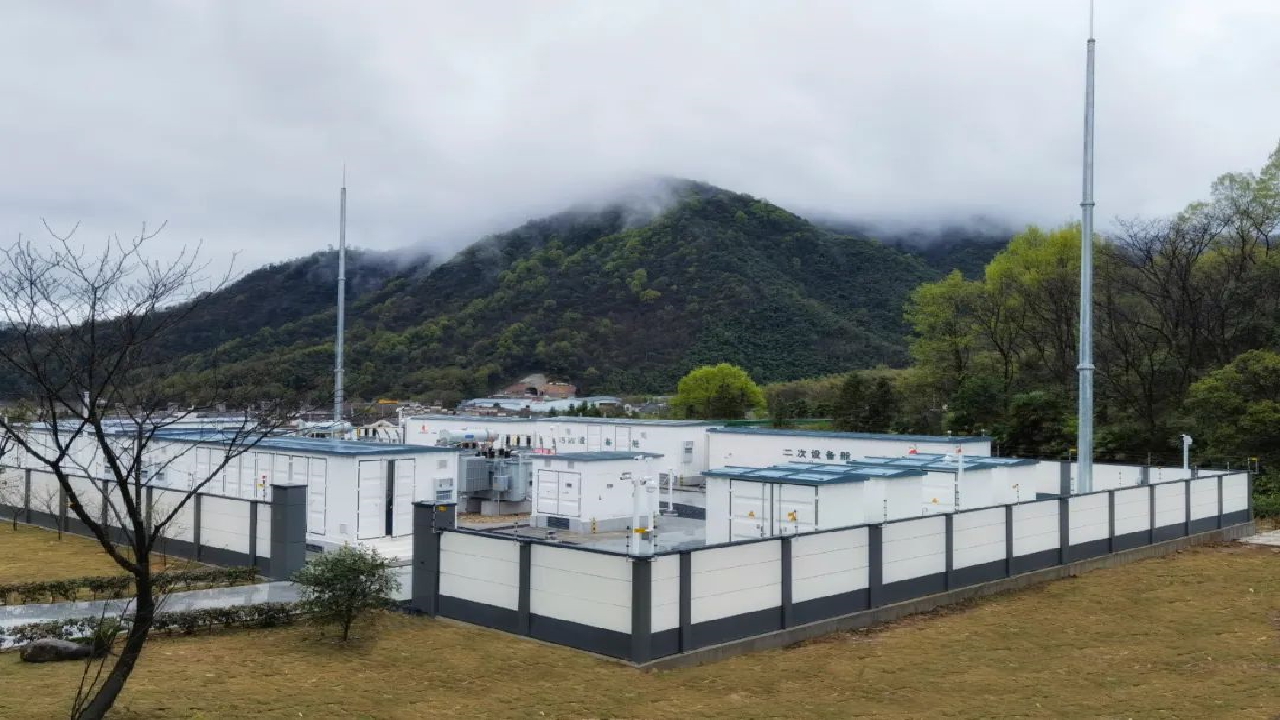

数字化变电站工程基于预制舱式设备一体化理念,应用35千伏环保柜、10千伏纵旋柜、预制舱式电容器等小型化设备,共设置5处预制舱体,实现“零建筑物”,节省了占地面积722平方米,节约用地率达30%。舱式设备实现在厂内安装调试,与工程土建施工并行,实际施工周期为3个半月,较常规站工期减少6个半月,节约65%。积极拓展数字赋能,通过实现一键顺控操作,平均操作时间从1小时缩短为6分钟;构建变电站物联边缘管理平台,接入在线监测、辅助、消防、红外、视频、巡检机器人等信息,横向接入综自系统和保护数据,开展主辅设备全面监控、智能巡视、智能联动、智能预警、智能决策等业务应用,将现场人工巡检的运维模式转变为“远程巡检为主+人工巡检为辅”模式,每次巡检平均可节省2-3小时。
数字化变电站只有少量的土建材料和费用,建造一所预装式变电站资金为同等规模户内开关站所需资金的50%。
安装基础土建施工量小,开关站实现厂内预装调试,而且土建基础施工可与开关站制造同时进行 数字化变电站运抵现场后, 可快速就为投入运行。户内开关的建设周期大约为100天,预装开关站建设周期约为35天。
建造一所站地面200m的户内大型开关站,若采用 数字化变电站,则占地面积大约为80㎡左右,数字化变电站的占地面积仅为室内开关站的40%。

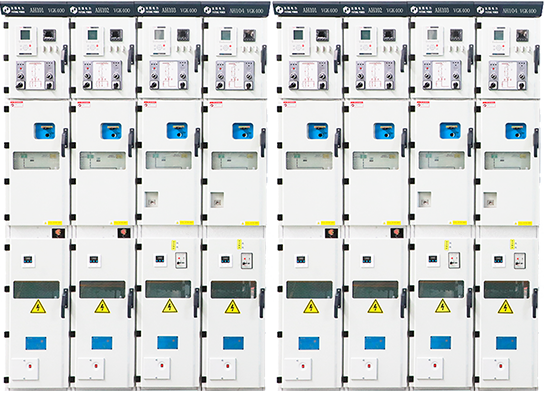

数字化变电站,是将一次开关设备和二次开关设备,在工厂内安装调试好装入可移动,密封,防潮,防锈的双层箱体内。从而实现了电网建设改造中一、二 次系统的集成化,装配模块化、厂内预装化施工简单化的“四化”新型开关站。缩短了建设周期降低了工程造价,提高了电网的运行可靠性。 开关站配置进线单元出线单元PT单元站用变单元、联络单元、计量单元、综合自动化系统、直流电源等,各单元数量根据客户不同需求进行配置:根据需 要分别设置断路器隔离开关电流互感器电压互感器、避雷器、熔断器、封闭母线等。
数字化变电站采用双层防腐恒温密封结构,站内安装双温空调和温湿度控制 系统,为一、二次系统可靠运行提供了良好环境,确保设备在相当于室内甚至优 于室内的环境内运行。

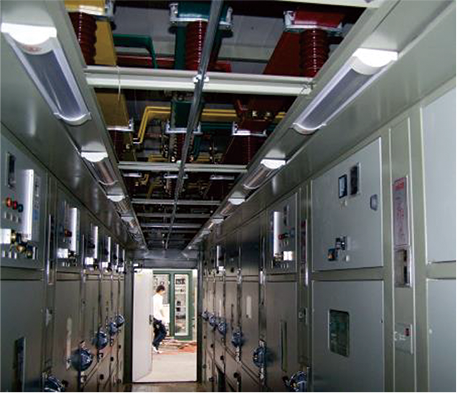

数字化变电站可采用综合自动化系统,由微机监控系统及测控单元、通讯单元、直流电源等组成,实现无人值守站。
